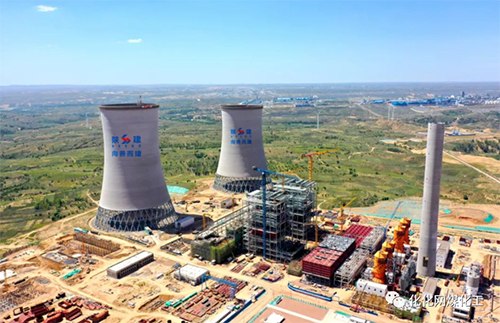

近日,伴随最后一方混凝土的浇筑完成,历时162天混凝土筒壁施工,由陕建九建集团承建的神木神信热电有限公司(简称“神木神信”)电厂项目建设再迎重要节点——神木神信2×660MW机组工程1号间冷塔较原计划提前52天到顶。
神木神信热电有限公司2×660MW发电工程位于神木市锦界工业园区,距神木市城西南35公里,工程场地在锦界工业园区东南约8.5km处,作为神木神信新材料有限公司循环产业示范园项目的前期重点配套工程,该项目占地面积约39万平方米,拟建2×660MW高效超临界空冷燃煤发电机组,以满足配套化工项目及锦界工业园区周边热负荷需求与配套化工项目用电需求,和陕西省“十四五”期间的电力负荷发展需要。
据悉,该塔是全国首座采用钢管分级吊装,管内混凝土一次顶升到顶工艺的双交叉钢管混凝土X支柱间冷塔,塔身高度215米,其中钢管柱环梁高度35.1m,钢管混凝土X斜支柱钢管直径1.22m,由42榀斜支柱组拼为下口直径151.2m,上口直径128.8m的筒体,x柱钢材用量超过2400吨,混凝土筒壁累计浇筑混凝土达23700立方。
神木神信循环经济产业示范项目由信发集团投资,项目建设年限为2022年-2026年,总投资额772.2亿元。占地约1.5万亩,主要建设160万吨/年高性能树脂、120万吨/年BDO(1,4-丁二醇)、60万吨/年PBAT(可降解材料)、40万吨/年氨纶新材料、10万吨/年电子级NMP(N-甲基吡咯烷酮)、30万吨/年醋酸、10万吨/年醋酸乙烯等生产装置,以及2×660MW超超临界燃煤发电机组和相关配套工程。该项目于2022年9月开工建设,目前2×660MW超超临界燃煤发电机组正在进行设备安装,今年年底具备发电并网条件。项目整体预计2026年全部建成投用。建成后,预计亩均产值567万元,亩均税收98万元,带动就业约7300人。
