总投资207亿元 内蒙古君正120万吨BDO绿色环保循环产业一期项目投产
作者:化小北 来源:煤化工信息网 浏览次数:1021次 更新时间:2024-05-27

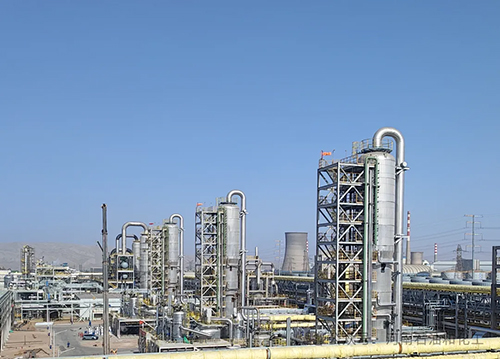

近日,由中国化学工程第十一建设有限公司西北分公司承建的内蒙古君正项目顺利完成甲醛装置全部管道试压工作,项目团队凭借科学统筹和精心组织下,108个试压包和807条管线测试一次性通过。甲醛装置共有工艺管线14300多米,涉及25个工艺系统、22种不同口径。


此次管道试压工作的完成,为项目的后续调试、试运行和正式投产提供了坚实保障。

甲醇项目是内蒙古君正化工有限责任公司年产2×60万吨BDO及年产2×100万吨PBAT、PBS、PBT、PTMEG绿色环保循环产业一期项目。建成后有利于乌海焦化行业与电石行业耦合发展,实现低附加值向高附加值转移发展,推动产业链向下游延伸。2022年8月26日,项目开工。

内蒙古君正能源化工集团股份有限公司现拥有国内较为完整的“煤-电-氯碱化工”和“煤-电-特色冶金”一体化的产业结构,实现了资源、能源的就地高效转化。公司业务涉及发电、石灰石开采、生石灰烧制、电石生产、烧碱制备、乙炔法聚氯乙烯制备、硅铁冶炼等环节,主要产品包括聚氯乙烯树脂、烧碱、电石、硅铁、水泥熟料等。


项目进展

2021年6月21日,内蒙古君正能源化工集团股份有限公司绿色低碳环保可降解塑料循环产业一期项目与乌海市政府签署协议。


2022年4月8日,君正集团在内蒙古乌海市乌达工业园区建设的总计207亿元的绿色低碳环保可降解塑料循环产业一期项目正式开工。

2022年6月17日,内蒙古君正化工有限责任公司2×60万吨BDO及2×100万吨PBAT/PBS/PBT及PTMEG绿色环保循环产业项目第一期项目环境影响评价工作相关事宜进行第二次公示。

2022年7月6日,内蒙古君正化工有限责任公司年产2×60万吨BDO及年产2×100万吨PBAT/PBS/PBT/PTMEG绿色环保循环产业项目一期2×30万吨BDO及年产2×12万吨PTMEG项目报批前公示。

2022年8月26日,伴随着现场的鞭炮声、鼓掌声、机械隆隆的作业声,内蒙古君正化工有限责任公司年产2×60万吨BDO及年产2×100万吨PBAT/PBS/PBT/PTMEG绿色环保循环产业一期焦化甲醇工程项目开工仪式在乌海市乌达工业园区隆重举行。

2023年1月28日,中化二建电仪公司中标内蒙古君正化工有限责任公司(简称“内蒙古君正化工”)年产2X60万吨BDO及年产2X100万吨PBAT/PBS/PBT/PTMEG绿色环保循环产业一期项目一批次安装工程,此次中标是中化二建电仪公司深耕内蒙古乌海片区取得的又一硕果,也为该公司2023年各项工作再上新台阶开了个好头。

2023年3月10日,内蒙古君正化工有限责任公司年产2×60万吨BDO及年产2×100万吨PBAT/PBS/PBT/PTMEG绿色环保循环产业一期项目规划设计方案公示。

2023年4月12日,内蒙古君正化工有限责任公司(简称“内蒙古君正”)年产2×60万吨BDO及年产2×100万吨PBAT/PBS/PBT/PTMEG绿色环保循环产业一期项目一批次安装工程(标段一)乙炔装置8台发生器(发生器规格尺寸φ3200mm*10418mm,重约26吨)顺利吊装完成。

2023年5月14日,由中国化学工程第十三建设有限公司山西分公司承建的内蒙古君正化工有限责任公司年产2×60万吨BDO及年产2×100万吨PBAT/PBS/PBT/PTMEG绿色环保循环产业一期焦化甲醇项目焦化循环水主体框架封顶。

2023年7月10日,由中化二建电仪公司承建的内蒙古君正化工有限责任公司BDO项目安装首吊顺利完成。

2023年8月25日,由中国化学工程第十一建设有限西北分公司承建的内蒙古君正化工有限责任公司BDO一期项目,经过三天高水平吊装,成功将3台甲醛吸收塔次吊装就位。

2023年8月29日,由中化二建电仪公司承建的内蒙古君正化工有限责任公司BDO项目全厂最高火炬顺利吊装完成。

2023年9月14日,由中化二建电仪公司承建的内蒙古君正化工BDO项目盐塔、低沸塔顺利吊装完成。

2023年10月15日,内蒙君正化工有限责任公司年产55万吨焦炉煤气/电石炉尾气制甲醇综合利用项目安装工程35千伏配电室一次受(送)电成功。

2024年1月5日,中化六建第五分公司承接的内蒙君正化工有限责任公司年产55万吨焦炉煤气/电石炉尾气制甲醇综合利用项目甲醇压缩机一次试车成功。

项目基本情况

建设单位:内蒙古君正化工有限责任公司

建设项目名称:内蒙古君正化工有限责任公司年产2×60万吨BDO及年产2×100万吨PBAT/PBS/PBT/PTMEG绿色环保循环产业一期项目

建设位置:建设地点位于乌海市乌达工业园区,东邻内蒙古兴发项目用地,西至乌海市昌鑫工贸有限责任公司,南至化工路,北至沃尔特沟。

用地面积:533322.44平方米

计容面积:325326.70平方米

总投资:2070000万元,其中自有资金:621000万元 , 申请银行贷款:1449000万元 , 其他0万元

计划建设起止年限:2021/05至2023/12

建设规模及内容:总投资207亿元,建设年产100万吨PBAT/PBS/PBT/PTMEG联产装置、年产60万吨BDO装置、碳基材料制氢装置、年产80万吨甲醛合成(55%wt)装置、年产20万吨己二酸装置及配套的原料生产装置、乙炔装置以及配套的固体储运、循环水站、污水处理厂、回用水站等公用工程及辅助生产设施。

项目代码:2104-150304-04-01-974830

工程承包范围:安装工程(标段一)

合同金额: 16000万元(壹亿陆仟万元)

合同期:2023年04月01日--2023年10月01日,总工期6个月,注:开竣工日期以发包人下发的联系单为准。

承建单位:西北分公司
