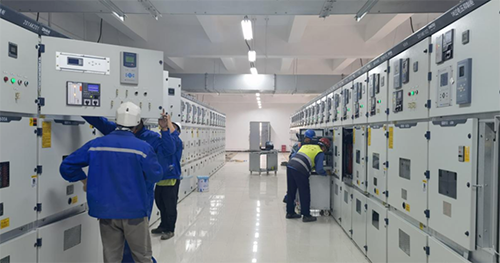

7月2日,由二化建三公司承建的旭阳中燃能源有限公司300万吨/年焦化及制氢综合利用项目炼焦35KV变电站一次送电成功。
旭阳中燃能源有限公司360万吨/年焦化及制氢综合利用项目是赛鼎工程有限公司承担建设的EPC总承包项目之一,赛鼎焦化公司电控室负责两个35kV变电站的设计工作,即炼焦35kV变电站和化产35kV变电站。
该项目于2020年底开始,在2021年年底全部设计完成。经过现场紧张的施工作业,炼焦35kV变电站于2022年7月2日18:46分一次性送电成功,化产35kV变电站也于2022年7月4日上午11:18分一次性送电成功,这标志着本项目电气设计工作一个重要的阶段性目标已全部完成。
项目进展
旭阳中燃年产300万吨焦化及制氢综合利用项目,总投资50.9亿元。
2020年,规划扩建210万吨/年焦化项目,延伸产业链条,发展醇醚、芳烃、碳材料等资源综合利用及高端材料项目,建设“六大中心”、打造智能园区,形成300万吨/年焦化和80万吨/年化工产业园区。
扩建项目共4座焦炉,3号焦炉于2月28日开始烘炉,预计6月份投产;4号焦炉预计7月份投产。5号、6号焦炉正在建设中,预计11月投产。项目全部投产后,预计可实现销售收入214.5亿元,利税26.5亿元,解决直接就业约2500人,带动周边相关产业就业万余人,有力促进首府经济社会发展。
