近日,从江苏省投资项目在线审批监管平台获悉,泰兴市计划建设80万吨丙烷脱氢制丙烯项目,目前该项目已完成备案,从项目最新动态来看,据悉,在2022年12月30日,已经由泰兴市行政审批局进行了该项目的“建设项目用地预审与选址意见书的核发”。
但项目具体建设企业并未透漏,但是从公开资料显示,小编推测该PDH项目由新浦化学建设。
签约80万吨C2/C3/C4深加工项目
2022年11月18日,泰兴市举行第十一届银杏节,现场48个项目集中签约,投资总额超476亿元,协议利用外资3.45亿美元。同时,新成立新浦化学新材料研究院、共建泰兴经济开发区上海国际化工新材料离岸创新中心、共建泰兴高新区上海虹桥离岸创新中心等,聘请6位行业领军人物等担任泰兴科技招商大使。
签约的48个项目中,包括新浦化学投资102亿元建设年产能80万吨C2/C3/C4深加工项目,江苏延长中燃化学有限公司投资82亿元建设轻烃深加工二期项目。
签订技术进口合同
据悉,在2022年9月中下旬,新浦化学(泰兴)有限公司与某企业签订金额巨大的技术进口合同,引进年产80万吨丙烷脱氢制丙烯项目。该技术的最大特点是技术含量高,原料、产品单一,产品收率高,工艺路线简单稳定、低能耗、安全、环保。
24万立方米丙烷罐扩建项目新进展

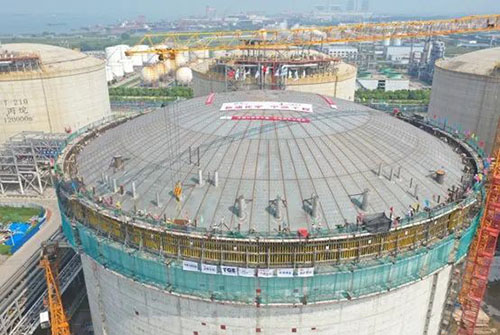

2022年8月18日上午6时18分,在新浦化学24万立方米丙烷罐扩建项目施工现场,随着总指挥的一声“气顶升开始”指令,三台大功率鼓风机卖力地向储罐内“呼呼”吹气,直径72米、重达633吨的T-250丙烷罐拱顶缓缓上升。
历时120分钟升高35307mm后,曾宪相董事长、泰兴市市场监督管理局蒋鹏局长、宁波工程有限公司周国总经理及相关人员集聚丙烷罐项目组,共同见证了拱顶平稳到达预定位置并与罐顶上部承压环对接的时刻。这标志着“24万立方米丙烷罐扩建项目T-250丙烷罐气顶升”任务圆满完成。
24万立方米丙烷罐扩建项目由TGE德国/中集安瑞科工程科技有限公司设计,中石化宁波工程有限公司施工总承包。该项目自2021年8月8日正式打桩以来,历经375个日日夜夜,克服了上半年疫情及8月份炎热酷暑的不利条件,在各参建单位的共同努力下,T-250丙烷罐比原计划提前10天完成气顶升作业,比一期丙烷罐项目提前33天完成气顶升作业。
作为大型预应力混凝土全容罐施工的里程碑,气顶升作业的完成标志着储罐施工主线由外罐土建施工转入内罐安装施工阶段,这是储罐施工难度最大、工艺最复杂、风险最高的环节之一。
整个气顶升过程中,采用分散式平衡系统的方法,实时监测风量压力、上升速度、穹顶水平度、顶升高度等数据,确保顶升过程安全,质量处于高标准受控状态,并依靠空气提升力顺利将储罐穹顶和吊顶从地面提升到安装标高位置。
