一期:利用现有厂区东南角空地,先建设一期6台炭化炉配套建设鼓冷、脱硫、放散等设施。一期6台炭化炉建设过程中原- 二、三系列保持正常运行。
二期:一期6台炭化炉投产后拆除原三系列炭化炉,在三系列旧址上建设二期12台炭化炉。二期12台炭化炉建设过程中,原一、二系列炭化炉和一期6台新建炭化炉正常运行。三期二期12台炭化炉投产后拆除原一系列炭化炉在一系列旧址上选择合适位置建设三期12台炭化炉。
三期:12台炭化炉建设过程中原二系列炭化炉、一期6台新建炭化炉和二期12台新建炭化炉正常运行。三期12台炭化炉投产后拆除原二系列炭化炉在拆除空地上建设酚 氨回收及污水处理装置。
新疆广汇煤炭清洁炼化有限责任公司富油煤高值化利用升级改造项目
建设单位:新疆广汇煤炭清洁炼化有限责任公司
建设性质:技改
工程投资:项目总投资 251135.15万元-期新增建设投资 68831.15万元,其中环保投资6815万元,占总投资的4.77%;二期新增建设投资 69707.56万元,其中环保投资 7545 万元,占总投资的 4.23%三;期新增建设投资112596.44万元,其中环保投资 8145 万元,占总投资的 3.22%
占地面积: 21 公顷

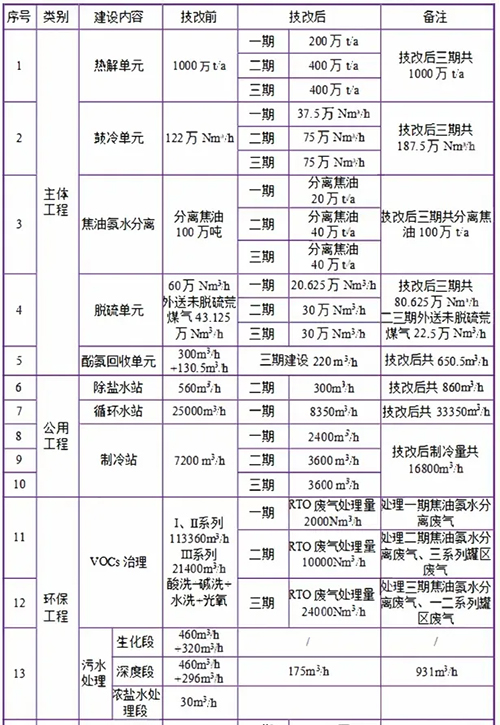

建设地点:伊吾县工业园区化工产业集中区.新疆广汇煤炭清洁炼化有限责任公司厂区内装置规模
1000万吨/年煤炭分级提质综合利用项目(一期)
项目名称:新疆广汇煤炭清洁炼化有限责任公司 1000万吨/年煤炭分级提质综合利用项目(一期)。
建设单位:新疆广汇煤炭清洁炼化有限责任公司
建设地点:新疆维吾尔自治区哈密地区伊吾县淖毛湖镇工业园区兴业路1号
项目投资:一期工程总投资 657833.37万元,其中环保投资 109120万元占实际总投资 16.59%。
工作制度:企业管理系统实行常白班制,生产系统实行四班三运转,年操作时间 8000h,全年工作 333 天。
劳动定员:全厂总定员 1175 人,其中工人 1124 人,管理人员 51 人。
