煤制乙二醇项目
采用科林炉 榆林能源40万吨乙二醇项目取得新进展
作者:化小北 来源:煤化工信息网 浏览次数:869次 更新时间:2022-10-29

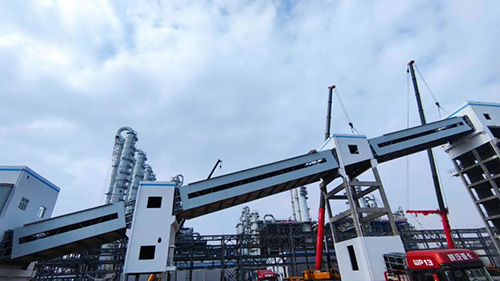

1025日,陕西榆林能源集团有限公司煤制120万吨/年乙二醇一期40万吨/年乙二醇启动项目动力中心输备煤装置210d210m栈桥吊装顺利完成。


此次吊装的顺利完成,为输煤栈桥主体结构全线贯通奠定了坚实基础,同时也为后续输煤皮带设备安装创造了有利条件。动力中心输备煤装置210d栈桥高度3.5米,宽度6.4米,长度17米,重量25吨。210m第一榀栈桥高度3.5米,宽度6.4米,长度32米,重量34吨;210m第二榀栈桥高度3.5米,宽度6.4米,长度32米,重量34吨,吊装高度21米。

1022日,陕西榆林能源集团有限公司煤制120万吨/年乙二醇一期40万吨/年乙二醇启动项目乙二醇中心三台压缩机机组二次灌浆顺利完成,标志着乙二醇中心大型机组全部安装完成。此次灌浆任务的顺利完成,为该中心压缩机管线安装奠定了坚实基础。

项目概况

陕西榆林能源集团有限公司煤制120万吨/年乙二醇一期40万吨/年乙二醇启动项目是榆能集团公司在榆神工业区清水工业园煤制清洁燃料基地和高端化学品材料基地的启动项目,规划总占地面积为1711亩。项目计划2021615日主装置基础出零米;2022615日全部装置中交完成;20221215日建成产出合格产品,项目总工期21个半月,项目总投资控制在58亿元内。

榆林能源一期40万吨/年乙二醇以混掺煤为原料,采用科林粉煤气化生产粗合成气。粗合成气进变换后分为两股,一股粗合成气经过热回收后,送低温甲醇洗脱除其中的硫、CO2杂质,净化后的合成气经深冷分离得到CO产品,供乙二醇装置使用,深冷分离的富氢气送至变压吸附装置提取H2;另一股粗合成气经过两级等温变换,送低温甲醇洗脱除其中的硫、CO2杂质,再与深冷分离出来的富氢气一起进入PSA-H2得到H2产品,供乙二醇装置使用。

项目建设内容包括煤气化装置、净化装置、H2/CO分离装置、乙二醇装置等。公用工程及配套辅助设施包括:3×350t/h高温高压循环流化床锅炉+2×30MW抽背式汽轮发电机组、空分装置、循环水站、脱盐水站、储运设施、污水处理站等。煤气化装置采用科林粉煤气化技术,包括2台粉煤气化炉;乙二醇装置采用中科远东乙二醇技术,以CO为原料,通过氧化偶联反应合成草酸二甲酯(DMO),草酸二甲酯再加氢合成乙二醇。
